老陈站在法院门口,手里攥着一沓发黄的结算单,身后是一群等着发工资的农民工兄弟。三年前,他垫资500万接下这个项目,如今工程早已完工,甲方却以“你不是合同方”为由拒付尾款180万。
他不知道,自己这个“包工头”,在法律上可能有一个能帮他打破僵局的身份——“实际施工人”。
一、老陈的困境-----谁是工地真正的老板
老陈的故事不是个例。在中国建筑行业的庞大体系中,有这样一群人:他们可能以“项目经理”“内部承包人”甚至“包工头"的名义出现,实际却自带资金、自聘工人、自购材料,独立完成了工程建设。
当工程款被拖欠时,他们往往发现自己处于法律真空地带——合同上是别人的名字,自己却投入了全部身家。为了给这群处于灰色地带的人一条活路,我国法律创设了“实际施工人”这一特殊身份。
尤其在川渝地区,随着2022年两地高院联合出台《关于审理建设工程施工合同纠纷案件若干问题的解答》(以下简称《川渝建工解答》),这一身份的认定和权利主张路径变得更加清晰。
法官如何通过“人财物”找到实际施工人?
例:在某个高速公路项目上,张某以某建筑公司“项目经理”的名义负责施工。表面上他是公司员工,实际上他自筹了500万启动资金,独立招聘了上百名工人,所有材料采购合同都是他亲自签署。当项目完工,建筑公司以“管理费”名义扣除了大笔工程款后,张某发现自己的利润所剩无几,而公司还拖欠着材料商的货款。
张某是否是实际施工人,关键看他是否具备“人、财、物”的实质控制权。
他是实际施工人吗?法官主要看三点:
1.人员:工人谁招的?工资谁发的?
2.资金:谁垫的钱?盈亏谁承担?
3.物资:材料设备谁买的?
张某的情况——工人由他聘用、资金自负盈亏、材料设备全部自购——法院极可能认定他就是“实际施工人”,有权突破合同限制,直接向工程的最初发包方主张权利,而不必受制于中间层层转包商的资金链断裂风险。
二、不是所有“包工头”都能当实际施工人
并非所有在工地干活的人都能成为“实际施工人”。川渝高院在2022年的解答中特别明确:仅提供劳务的农民工或劳务班组,不属于法律意义上的实际施工人。
例:小王带领着二十多名同乡,在工地上专门从事钢筋绑扎工作。他们不负责材料采购,不承担经营风险,只按工作量领取劳务报酬。小王和他的班组,就是典型的劳务提供者。
当他们被拖欠工资时,应当走农民工工资专用通道或劳动监察途径,而非以“实际施工人”身份直接起诉发包方。
判断自己是"实际施工人"还是"劳务提供者"的三个关键问题:
1.你是否自己垫资启动项目?
2.你是否独立采购材料和租赁设备?
3.你是否承担工程盈亏风险?
如果三个问题的答案都是"否",那你很可能是劳务提供者,应走劳动仲裁或农民工工资专项通道维权。
三、“跨级要钱”的利剑与限制:法律如何在各方利益寻找平衡
(一)突破合同相对性:直接向甲方要钱的法定条件
实际施工人最有力的法律武器是“突破合同相对性”,即直接向工程的最初甲方(发包人)要钱。但是实际施工人起诉发包人时,发包人只在“欠付工程款范围内”承担责任。这一规定既保护了底层施工人的收款权利,也避免了发包人承担双重支付的风险。
法规速览:根据《建工解释一》第四十三条,实际施工人以转包人、违法分包人为被告起诉的,法院应予受理。若实际施工人同时起诉发包人,法院应追加转包人或违法分包人为第三人,并判令发包人在“欠付工程款”范围内对实际施工人承担责任。
(二)多层转包的“阻断原则”:当链条太长怎么办?
在实际的工程链条中,往往存在“发包人—总承包人—二包—三包—实际施工人”甚至更长的传递路径。对于这种多层转包的情形,实际施工人能否跨越层级直接向发包人主张权利?
川渝高院对此采取了“阻断原则”:处于多层转包和多次分包关系中的实际施工人,若直接向发包人主张权利的,人民法院不予支持。
为什么要"阻断"?
多层转包本身具有高度的非法性和复杂性,每一层级的结算数额、扣款标准、违约责任各异。如果允许无限层级的底层施工人直接穿透,将导致发包人的诉讼地位极度被动,且极易引发由于各层级结算数据冲突导致的“查不清、结不了”的诉讼僵局。
那实际是工人如何维护自己的权益呢?法律并未封死救济通道——

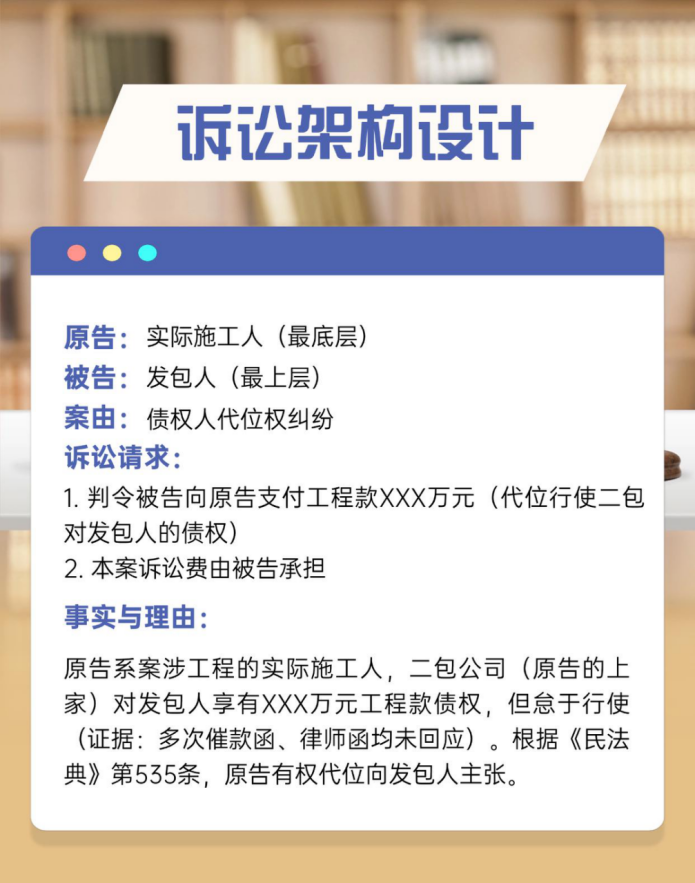

(三)代位权诉讼:多层转包下的“爬楼梯”策略
当直接追索受阻时,实际施工人可以依据《民法典》第五百三十五条及《建工解释一》第四十四条,以“代位权”为由起诉发包人。
“代位权”概念解释:你的上家(二包)对他的上家(总包)有债权,总包对发包人有债权,但你的上家“怠于行使”这些债权(比如不去催款、不去起诉),损害了你的利益,你可以“代替”他去主张权利。

四、合同无效后的“灰色收入”:管理费该不该给?
在建筑行业的潜规则中,挂靠资质、转包项目往往伴随着“管理费”的支付。当施工合同因违法而无效时,这笔钱该怎么处理?
法院的裁判尺度体现了鲜明的价值导向:已经支付的管理费不退还,未支付的管理费不予支持。如果实际施工人算的工程款账单里包含了“管理费”这一项,法院在判决发包人给钱时,会对这部分不予支持。这种设计的精妙之处在于,它通过“让非法所得处于不稳定状态”,从经济动机上打击资质买卖行为。
关于下浮率的重要提示👇
实际施工人往往希望通过合同无效来摆脱原合同中极低的单价(下浮率)。但实务中的主流观点(包括川渝高院)认为,下浮率条款仍可作为结算参考。这意味着,实际施工人必须接受其进入项目时所承诺的市场风险,不能因违法而获益。
五、实战指南:如何打赢一场实际工人维权官司

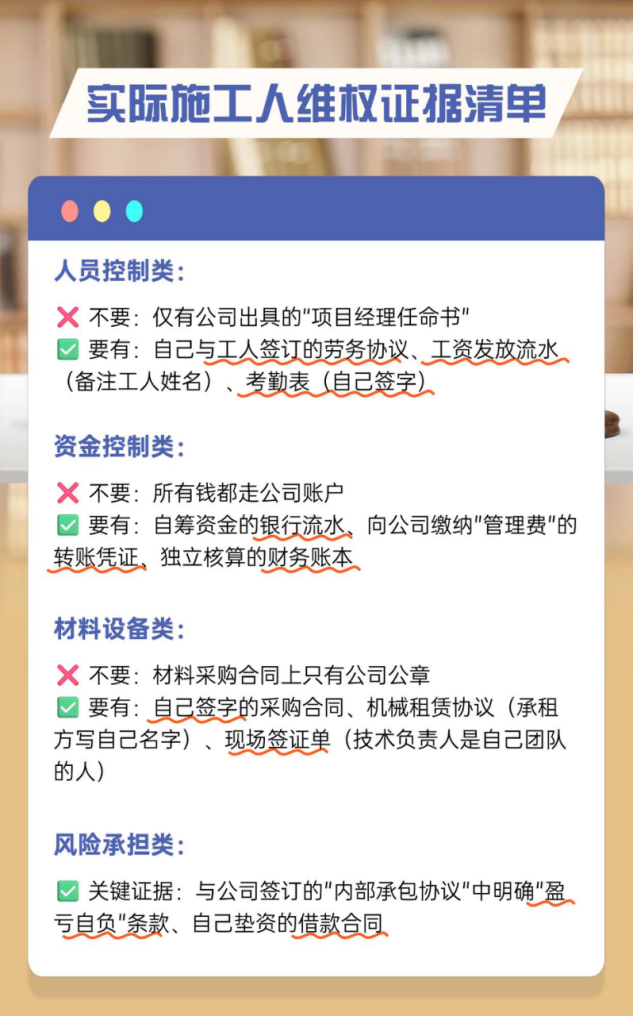

(一)证据留存的“黄金清单”

(二)诉讼策略的“三步走”
情况类型 | 推荐策略 | 法律依据 | 风险提示 |
|---|---|---|---|
单层转包/挂靠 | 直接起诉发包人+转包人 | 《建工解释一》第43条 | 需证明发包人“欠付工程款” |
多层转包(3层以上) | 代位权诉讼(代上家向发包人主张) | 《民法典》第535条 | 需证明上家“怠于行使债权” |
劳务班组(纯出力) | 劳动仲裁或农民工工资专项通道 | 《保障农民工工资支付条例》 | 不要走“实际施工人”路径 |
六、从“灰色生存”到“阳光经营”:给建筑行业参与者的诚恳建议
(一)对于实际施工人:从干活第一天起就开始“留痕”
工资发放记录、材料采购合同、现场施工签证——这些文件上的签字和盖章,未来都可能成为证明你“实质控制权”的关键证据。尤其要注意,不要把所有资金往来都通过个人账户,尽可能建立规范的财务流水。
(二)对于发包人:建立防火墙
最大的风险在于“钱付出去了,活却没人认”。建立工程款专户,监控资金流向,严禁现场人员与不明身份的“二老板”签订补充协议,这些措施能有效降低法律风险。
风险防控建议👇
1.在支付工程款前,要求总包提供“实际施工人确认函”
2. 大额支付时,要求总包提供下游分包商的收款凭证
3. 建立“农民工工资专户”,确保工资款专款专用
(三)对于农民工兄弟:清楚自己的法律身份
如果是单纯的劳务提供者,关注的重点应当是劳动合同、考勤记录和工资条,这些是主张劳动报酬最直接的证据。不要被“实际施工人”的概念误导,走错了维权通道。
如今,建筑行业正在从粗放走向规范。川渝新规的细化,正是这一转型期的法律映照。它不再鼓励“灰色操作”,而是引导行业参与者走向合法合规的“阳光地带”。
对于那些仍在纠纷中挣扎的实际施工人,法律的通道依然敞开,但门槛更加清晰。当老陈们再次站在法院门前时,他们手中的证据,将比以往任何时候都更能说明问题。
毕竟,法律保护的是那些真正投入汗水与资金的人,而非仅仅在合同上签个名字的空壳。
